Le projet de construction de la première Station de Transfert d’Énergie par Pompage (STEP) en Nouvelle-Calédonie marque une avancée déterminante vers l’autonomie énergétique du pays.
Ce projet, en continuité avec les initiatives photovoltaïques déployées ces dernières années, représente une étape cruciale pour renforcer la stabilité et la résilience du système électrique calédonien.
Il permet de soutenir le développement des énergies renouvelables tout en garantissant la fiabilité de l’alimentation électrique des calédoniens.
| Exploitant | Enercal |
| Propriétaire | Enercal |
| Type | Station de Transfert d'Énergie par Pompage |
| Puissance | 100 MW |
| Energie stockable | 900 MWh |
Une STEP est un moyen de stockage
STEP = Station de Transfert d’Energie par Pompage.
La STEP est un moyen de stocker l’excédent d’énergie renouvelable produit en journée pour la livrer aux Calédoniens ou à la métallurgie au moment où il n’y pas plus de production renouvelable (la nuit) ou lors des pics de consommation.

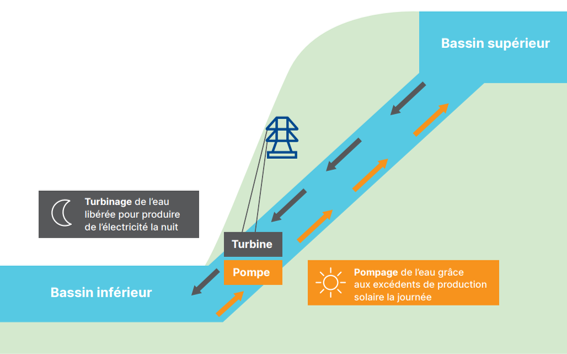

La STEP est un circuit d’eau fermé entre deux bassins artificiels situés à des altitudes différentes.
1 – La phase de stockage
L’eau d’un bassin inférieur est pompée vers un bassin supérieur grâce à l’énergie solaire excédentaire produite en journée. Stockée dans le bassin supérieur, elle constitue une réserve d’énergie hydraulique.
2 – La phase de déstockage
Aux heures de forte consommation ou en l’absence de production renouvelable, l’eau du bassin supérieur est libérée vers le bassin inférieur où elle entraine des turbines couplées à des alternateurs qui produisent de l’énergie électrique.
La STEP optimise la consommation d’électricité de source renouvelable
Les énergies renouvelables comme le solaire ou l’éolien sont :

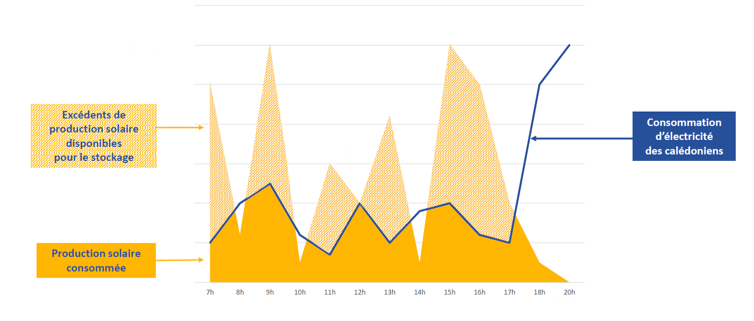

-fatales : elles sont produites dès qu’il y a du soleil ou du vent ; si elles ne sont pas consommées ou stockées au moment de la production, elles sont perdues.
-Intermittentes : elles ne produisent pas de façon régulière toute la journée.

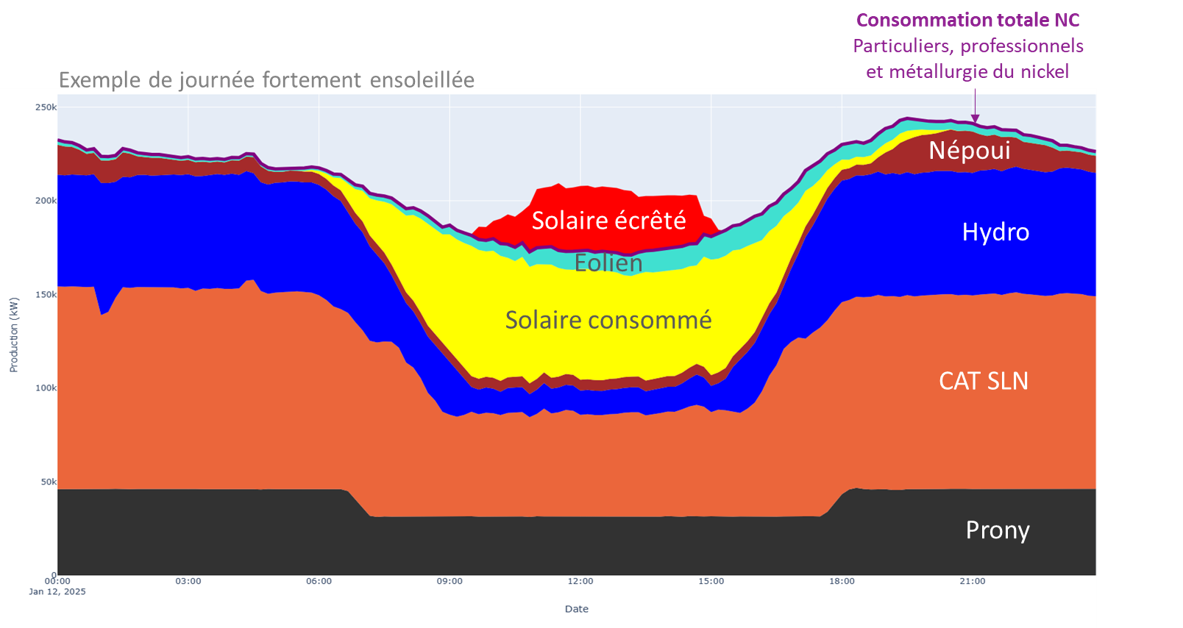

Aujourd’hui, une partie de l’excédent de production solaire est vendue à la SLN ; le reste est non consommé, non stocké mais rémunéré aux producteurs donc intégré aux coûts de l’électricité.
La STEP de Tontouta est indispensable à l’électricité calédonienne pour poursuivre le développement des fermes solaires et augmenter la quantité de renouvelable consommée par la métallurgie du nickel.

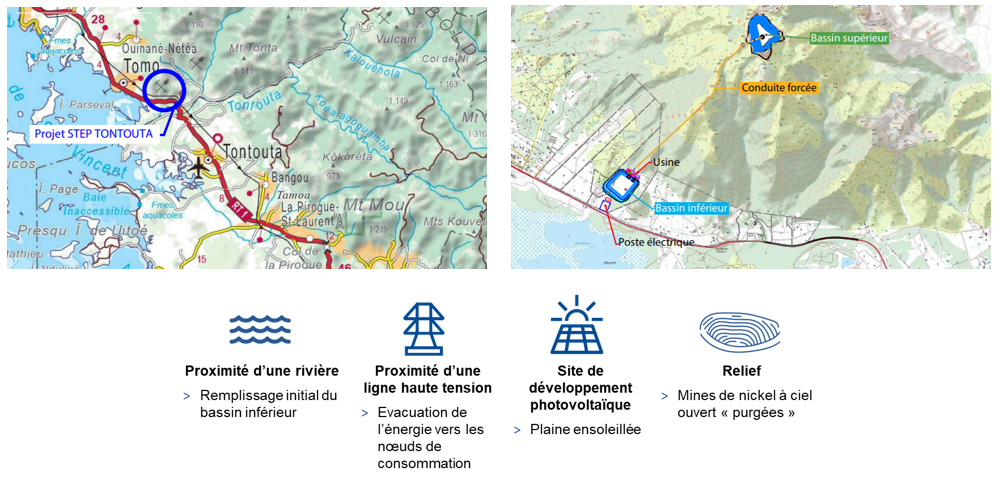

Le site de la STEP est à Tontouta, commune de Boulouparis
En 2015, Enercal a identifié plus de 50 sites pouvant accueillir une STEP avant de trouver celui avec les caractéristiques optimales :
Sur la côte ouest, après le pont de la Tontouta, à proximité du village de Tomo :
- 700 m de dénivelé entre les deux bassins
- 15 ha de terrain minier en fin d’exploitation
- À proximité des fermes photovoltaïques
- À proximité des zones de consommation
- À proximité d’une ligne de transport
- À proximité d’une rivière
Placer 300 GWh / an d’électricité de source renouvelable supplémentaire dans la consommation de la Nouvelle-Calédonie permet :
- De réduire notre dépendance aux énergies fossiles
- De réduire les émissions de gaz à effet de serre

Le projet
2024 – Finalisation Avant-Projet Sommaire :
- Faisabilité technique du projet
- Reconnaissances géotechniques des sols
- Spécifications électrotechniques et techniques
- Macro-planning et budget
2024 & 2025 : Mise en pause du projet
- Contexte économique et industriel incertain
Fin 2025 :
- Mission Interministérielle pour la NC (MINC) : garantie de financement de l’Avant-Projet Détaillé par l’Etat (Loi de Finance 2026) à hauteur de 5,8 millions €
2026-2027 :
- Avant-Projet Détaillé : conception-réalisation
- Recherches de financeurs pour la construction
2027 :
- Décision GO / NO GO, si la consommation de la métallurgie garantit la viabilité de l’investissement.
2032 :
- Mise en service pour une durée de vie de 60 ans et +
La STEP dynamise l’économie calédonienne
22 milliards de valeur ajoutée dans l’économie calédonienne.
AVANT-PROJET DÉTAILLÉ – APD
Financement : Etat dans le cadre du pacte de refondation de la N.C.
Réalisation : groupements d’entreprises dont locales
700 millions XPF d’ici 2027
Dont 1/3 au bénéfice d’entreprises calédoniennes :
- Reconnaissance géotechnique
- Études environnementales
- Etudes d’impact
CONSTRUCTION
Financement & réalisation : groupement d’entreprises dont locales
60 milliards XPF d’ici 2032
Dont 36% au bénéfice d’entreprises calédoniennes :
- Réservoirs
- Conduite forcée
- Génie civil usine et second œuvre
130 emplois en moyenne
CONSTRUCTIONS ANNEXES
Poste source associé = 2 milliards XPF – Enercal
Projets renouvelables supplémentaires – en cours d’étude
EXPLOITATION
Enercal
500 millions XPF / an soit 1,6 XPF / kWh
15 emplois
