Initiés en juillet 2018, les travaux de la centrale hydroélectrique Hydro Paalo à Pouébo prennent un tournant décisif.
Pose de la conduite d’eau
La conduite d’eau d’un ouvrage hydroélectrique achemine l’eau de la rivière vers la centrale.
La pose de la conduite en fonte d’Hydro Paalo, de 1600m de long, nécessitera 4 mois de travail.

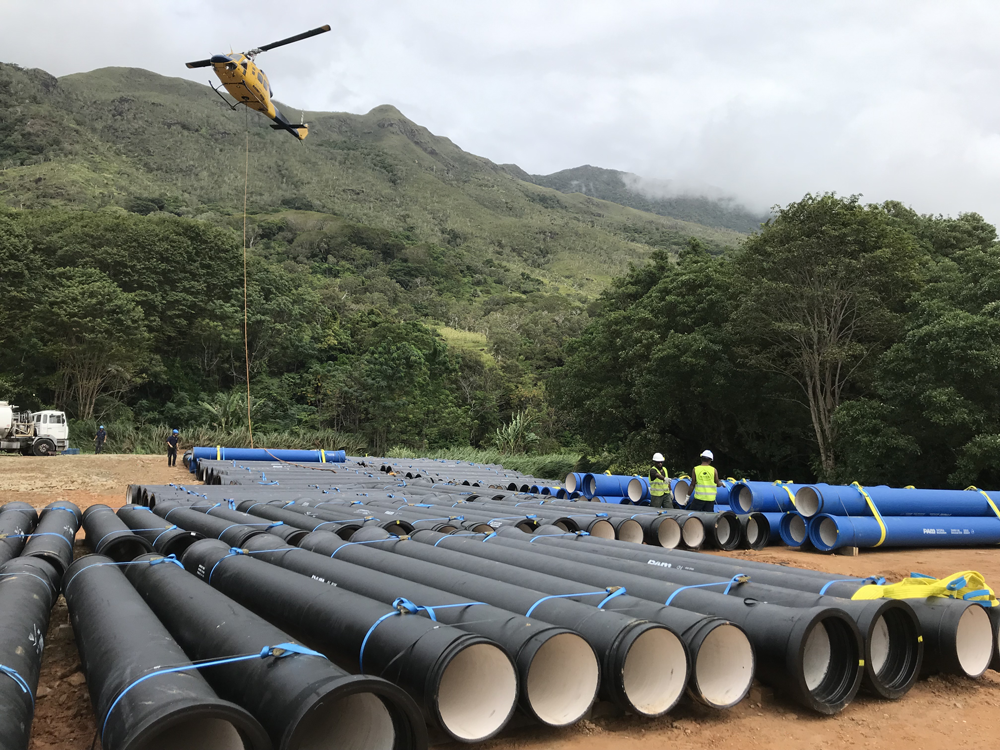

Cette semaine, pendant 2 jours, des tronçons de 6m de conduite d’eau, pesant de 800kg à 1,2 tonnes, ont été déposés le long du tracé final de la conduite en hélicoptère, permettant une mise en place rapide et un impact environnemental minimal.
Ensuite, de haut en bas, les éléments de canalisations seront positionnés dans une tranchée, creusée à l’avancement, puis emboités les uns aux autres, le tout à l’aide d’une « pelle araignée ».
L’étanchéité de la conduite sera vérifiée par tronçons de 100 m avant de refermer la tranchée.
La turbine, pièce maîtresse de la centrale, est en fabrication
L’eau, acheminée par la conduite d’eau jusqu’à la centrale, met en mouvement la turbine qui entraîne l’alternateur transformant l’énergie mécanique en énergie électrique.
La turbine d’Hydro Paalo est une turbine Pelton 2 jets, d’une puissance de 3 MW, avec un débit nominal de 700l/s et une pression de 54 bars. Cette pièce, fabriquée sur mesure pour Hydro Paalo par la société lorraine spécialisée en hydroélectricité, Hydro Power Plant, nécessite 8 mois de fabrication. Son installation sur site est prévue pour novembre 2019.
Nos dernières actualités
Actualité
Le poste électrique de Boulouparis modernisé pour accompagner la transition énergétique
Actualité | Article
AU COURANT | Le financement de l’électricité
Actualité
Un jumeau numérique du poste électrique de Ducos
Actualité | Article
Travaux de réparation au poste électrique de Doniambo
Actualité
Changement des compteurs : Enercal a mis en place une filière locale de recyclage solidaire
Actualité
Coupure du 3 mai : les causes et les solutions identifiées
Actualité
Matinée d’échanges entre Enercal et ses prestataires
Dossier de presse
